बुलेट ट्रेन परियोजना: 130 मीटर लंबे स्टील ब्रिज को किया गया तैयार, 'मेक इन इंडिया' के तहत पूरा हुआ काम

मेक इन इंडिया के तहत बुलेट ट्रेन परियोजना को ध्यान में रखते हुए 23 जून को 130 मीटर लंबे स्टील ब्रिज के निर्माण को पूरा कर लिया गया है। बता दें कि इस स्टील ब्रिज के 100 साल तक चलने की गारंटी है।

Edited By: Avinash Rai @RaisahabUp61
Published : Jun 23, 2024 06:52 pm IST, Updated : Jun 23, 2024 06:52 pm IST
Bullet train project 130 meter long steel bridge constructed work completed under Make in India- India TV Hindi

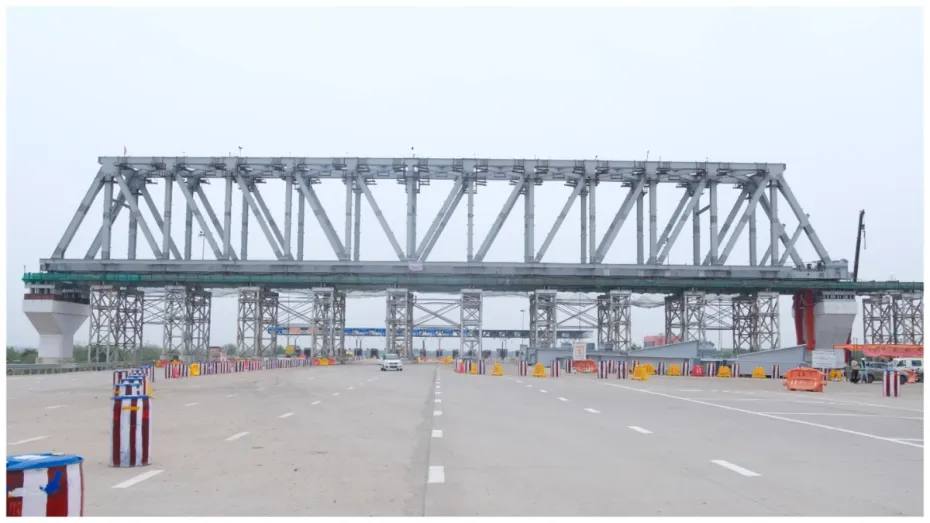

Image Source : INDIA TV बुलेट ट्रेन परियोजना

नेशनल हाई स्पीड रेल कॉर्पोरेशन लिमिटेड द्वारा मुंबई-अहमदाबाद बुलेट ट्रेन परियोजना के लिए 23 जून 2024 को 130 मीटर लंबा स्टील ब्रिज का निर्माण पूरा कर लिया गया है। स्टील ब्रिज का निर्माण, गुजरात में वडोदरा के पास दिल्ली-मुंबई नेशनल एक्सप्रेसवे पर किया गया। सड़क यातायात को बाधित न करते हुए, स्टील ब्रिज का निर्माण 24 घंटों के भीतर पूरा किया गया। 18 मीटर ऊंचे और 14.9 मीटर चौड़े इस 3000 मीट्रिक टन स्टील ब्रिज को महाराष्ट्र के वर्धा स्थित कार्यशाला में तैयार किया गया है और इसे इंस्टालेशन के लिए ट्रेलरों पर साइट पर ले जाया गया। इतने भारी गर्डर को खींचने के लिए बहुत ज्यादा प्रयास की जरूरत होती है, जो संभवतः देश के किसी भी राष्ट्रीय राजमार्ग पर सबसे लंबा होगा।

100 साल तक टिकेगा पुल

पुल निर्माण में सी5 सिस्टम पेंटिंग और धातु के गोलाकार बीयरिंग के साथ लगभग 124,246 टोर-शीयर टाइप हाई स्ट्रेंथ (टीटीएचएस) बोल्ट का उपयोग किया गया, जो 100 साल के जीवनकाल के लिए डिजाइन किए गए हैं। स्टील ब्रिज को अस्थायी ट्रेस्टल्स पर जमीन से 15 मीटर की ऊंचाई पर स्थापित किया गया और इसे मैक-मिश्र धातु बार (mac-alloy bars) का उपयोग करते हुए 2 अर्ध-स्वचालित जैक की स्वचालित प्रणाली से खींचा गया, जिनमें से प्रत्येक की क्षमता 250 टन है। सुरक्षा और इंजीनियरिंग उत्कृष्टता के उच्चतम मानकों को बनाए रखते हुए परियोजना को सावधानीपूर्वक निष्पादित किया जा रहा है। जापानी विशेषज्ञता का लाभ उठाते हुए, भारत "मेक इन इंडिया" पहल के तहत इंफ्रास्ट्रक्चर के निर्माण के लिए अपने स्वयं के तकनीकी और भौतिक संसाधनों का उपयोग कर रहा है। बुलेट ट्रेन परियोजना के लिए स्टील ब्रिज इस प्रयास का एक बड़ा उदाहरण है।


320 किमी प्रतिघंटा की रफ्तार चल सकेगी ट्रेन

यह पूरे कॉरिडोर के लिए 28 स्टील ब्रिज में से तीसरा स्टील ब्रिज है। पहला और दूसरा स्टील ब्रिज क्रमशः सूरत में राष्ट्रीय राजमार्ग 53 पर और गुजरात में नडियाद के पास भारतीय रेलवे की वडोदरा-अहमदाबाद मुख्य लाइन पर लॉन्च किया गया था। 40 से 45 मीटर तक वाले प्री-स्ट्रेस्ड कंक्रीट ब्रिज के विपरीत, स्टील ब्रिज राजमार्गों, एक्सप्रेसवे और रेलवे लाइनों को पार करने के लिए सबसे उपयुक्त होते हैं, जो नदी पुलों सहित अधिकांश वर्गों के लिए उपयुक्त होते हैं। भारत के पास 100 से 160 कि.मी प्रति घंटे के बीच चलने वाली भारी ढुलाई और अर्ध उच्च गति वाली ट्रेनों के लिए स्टील ब्रिज बनाने की विशेषज्ञता है। अब, स्टील गर्डर्स के निर्माण में समान विशेषज्ञता एमएएचएसआर कॉरिडोर पर भी लागू की जाएगी, जिसमें 320 कि.मी प्रति घंटे की परिचालन गति होगी।
